Gartenhallenbad in Leinfelden

Nach Räumung des Bades Ende 2023 wurde Mitte Februar 2024 das Gelände an die Abbruchfirma übergeben. Inzwischen ragt an der Stuttgarter Straße eine riesige Baustellenfläche empor. In der kommenden Zeit wird sich der Bereich nahezu täglich wandeln.

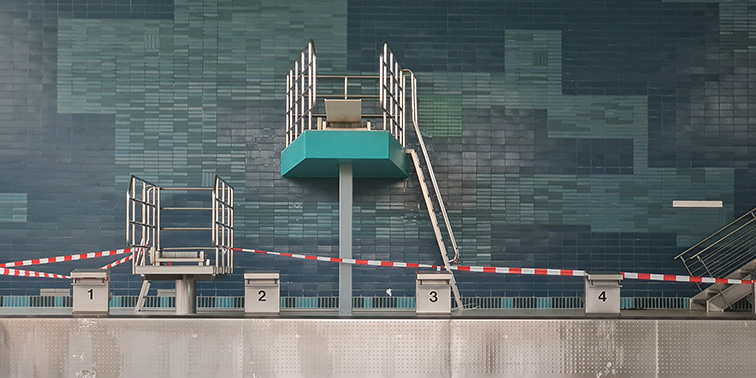

Innenansicht des Gartenhallenbads
Das Gartenhallenband ist seit 16.12.2023 geschlossen und wird neu gebaut. Trotzdem wird LE in der Zeit bis zur Eröffnung des neuen Hallenbads nicht auf dem Trockenen sitzen: Schulschwimmen, Schwimmkurse, Vereins- und Öffentlichkeitsschwimmen und VHS-Kurse sind (eingeschränkt) im Rahmen des Öffentlichkeitsschwimmens im Schwimmbad Goldäcker möglich – siehe Termine dazu weiter unten auf dieser Seite. | Foto: Stadt LE

Auf den Abbruch folgt die Errichtung von Teilen der Geothermie-Anlage (Wärmeversorgungsnetz rund um das Gartenhallenbad) und der Neubau des Bades. Sollte nichts dazwischenkommen, wird mit Betriebsaufnahme Mitte/ende 2027 für das neue Gartenhallendbad gerechnet.

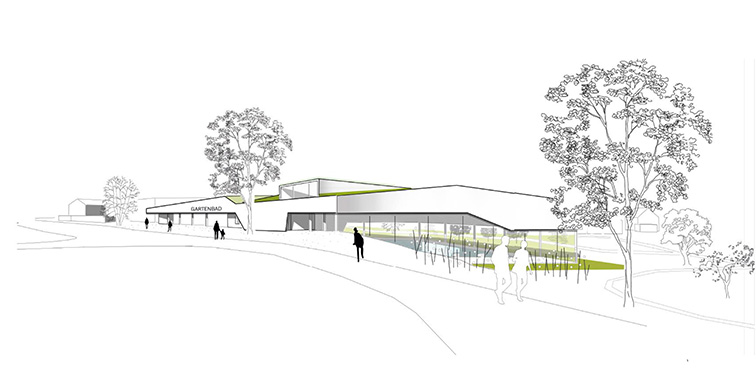

So soll das neue Gartenhallenbad aussehen. | Rendering: LGBO

Übersicht über Status und Grobterminplan der Bauarbeiten (Stand: 5.8.2025)

  1. Abbruch Bestand: abgeschlossen
  2. Verbauarbeiten: abgeschlossen
  3. Erdarbeiten/Baugrube: abgeschlossen
  4. Geothermie-Bohrungen Stadtwerke: abgeschlossen
  5. Rohbau begonnen, in Arbeit bis voraussichtlich Ende 2025
  6. Beginn Probebetrieb (bei optimalem Verlauf): circa Anfang 2027
  7. Baufertigstellung: voraussichtlich Ende 3. Quartal 2027
  8. Fertigstellung Außenanlagen/Gartenfläche Hallenbad: bis circa Mitte/Ende 2027 (Zuständigkeit: Amt für Umwelt, Grünflächen und Tiefbau)

Übersicht über Planung und Ausführung (Stand: 5.8.2025)

  • Rohbau (beauftragt, begonnen)
  • Aufzüge (beauftragt, begonnen)
  • Badewassertechnik (beauftragt, begonnen)
  • Holzbau (beauftragt, Beginn Anfang 2026)
  • Fassade (beauftragt, Beginn März 2026)
  • Dachbekleidung (Leistungsverzeichnis, also die Vorbereitung der Vergabe, ist in Arbeit)
  • Fassadenverkleidung (Leistungsverzeichnis, also die Vorbereitung der Vergabe, ist in Arbeit)
  • Estrich und Fliesenarbeiten (Leistungsverzeichnis, also die Vorbereitung der Vergabe, ist in Arbeit)

Fotostrecke: Baufortschritt 2025

Baustelle Neubau Gartenhallenbad in Leinfelden

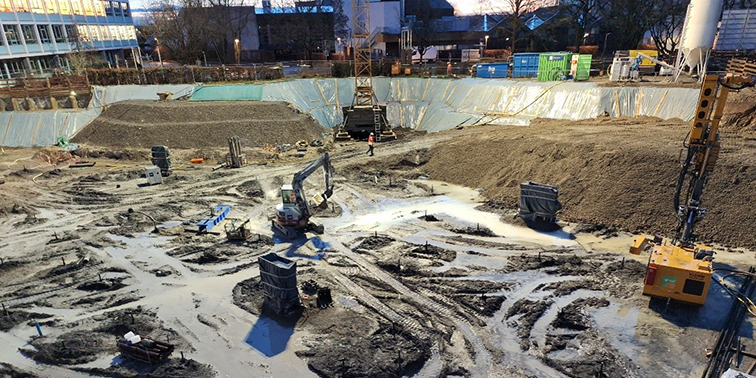

Anfang Januar 2025: Mikropfahlarbeiten (Grundwasserprobleme) | Fotos: Stadt LE
Baustelle Neubau Gartenhallenbad in Leinfelden

Februar 2025: Beginn der Entwässerungsarbeiten
Baustelle Neubau Gartenhallenbad in Leinfelden

März 2025: Beginn Dämmarbeiten unter Bodenplatte
Baustelle Neubau Gartenhallenbad in Leinfelden
März 2025: Frischbetonverbundfolie
Baustelle Neubau Gartenhallenbad in Leinfelden

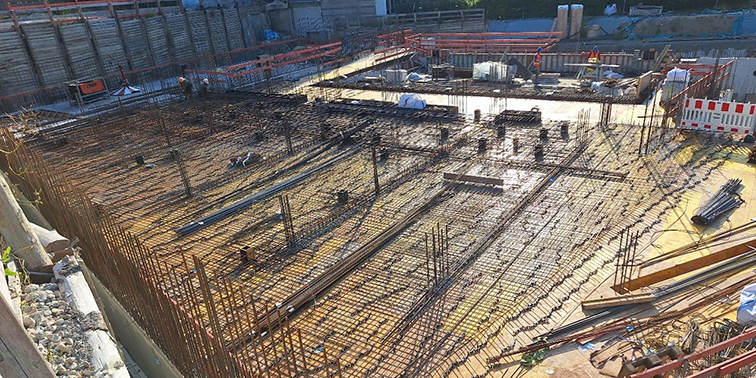

Ende März 2025: Beginn Bewehrungsarbeiten Bodenplatte
Baustelle Neubau Gartenhallenbad in Leinfelden

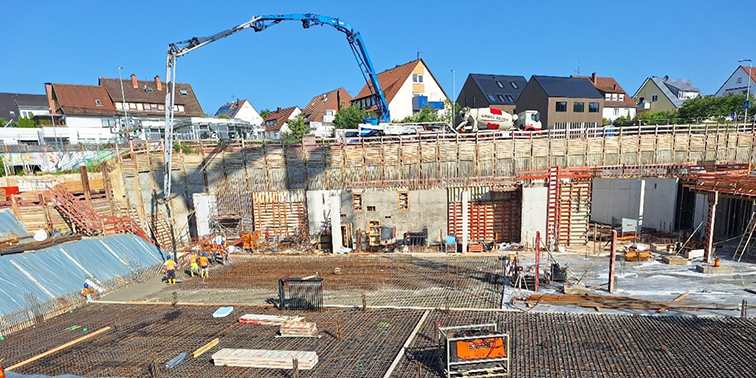

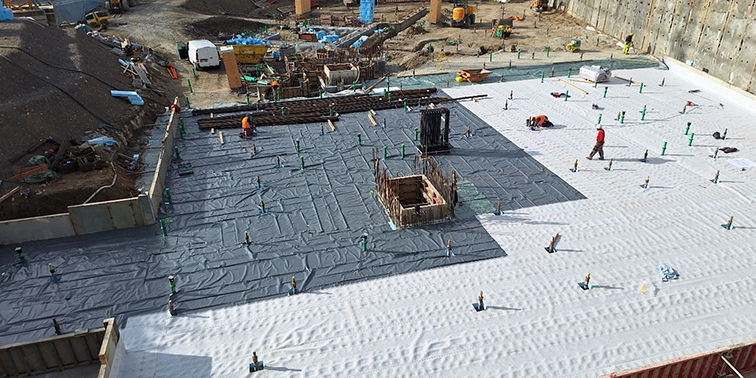

April 2025: Beginn Betonage Bodenplatte
Baustelle Neubau Gartenhallenbad in Leinfelden

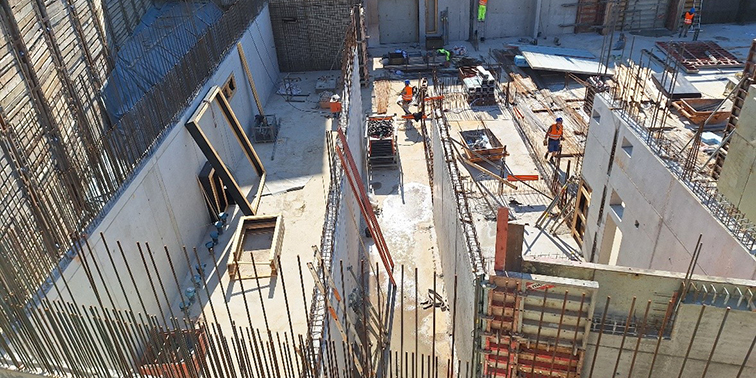

April 2025: Betonage Außenwände UG
Baustelle Neubau Gartenhallenbad in Leinfelden

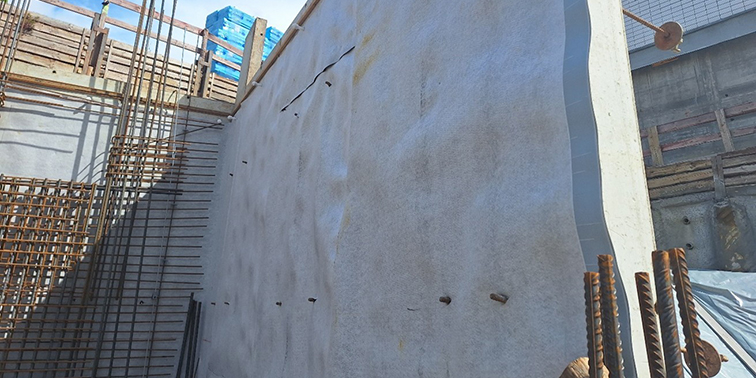

Ende April 2025: Frischbetonverbundfolie Wände
Baustelle Neubau Gartenhallenbad in Leinfelden

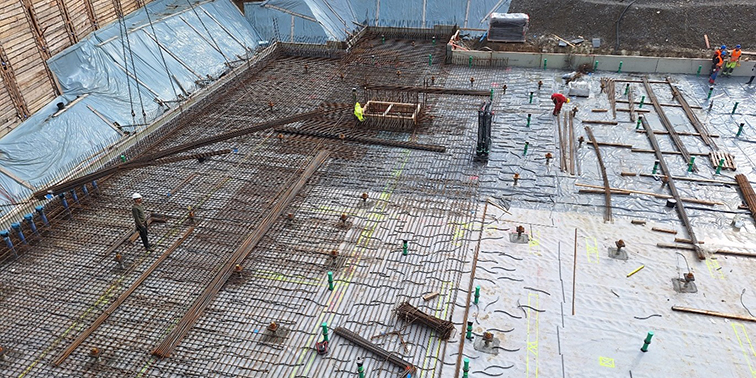

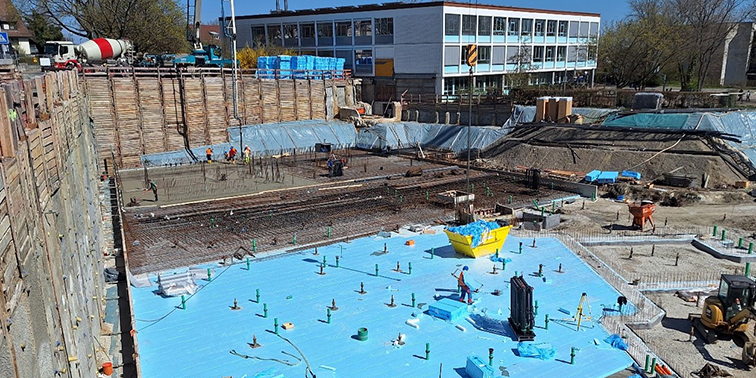

Mai 2025: Betonage Bodenplatte UG (70 cm)
Baustelle Neubau Gartenhallenbad in Leinfelden
Mai 2025: Betonage Wände UG
Baustelle Neubau Gartenhallenbad in Leinfelden

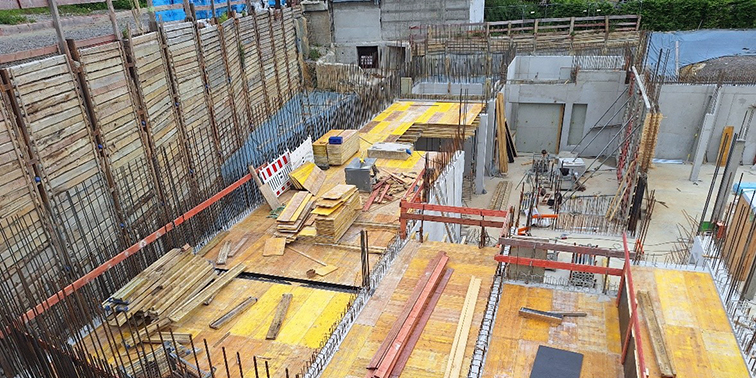

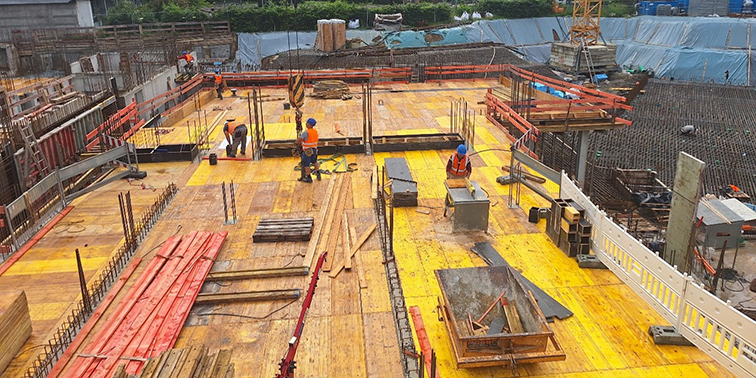

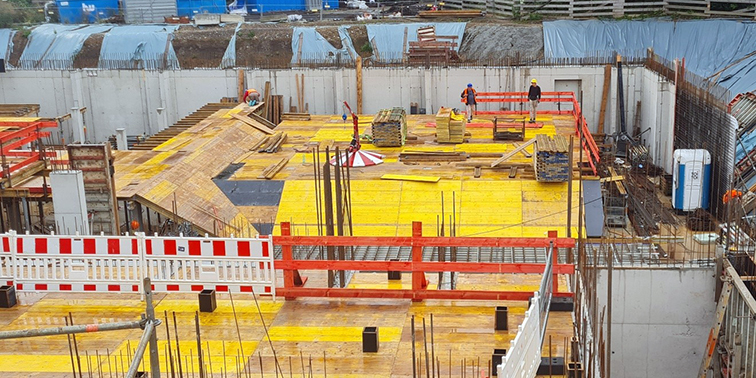

Ende Mai 2025: Schalung Decke über UG
Baustelle Neubau Gartenhallenbad in Leinfelden

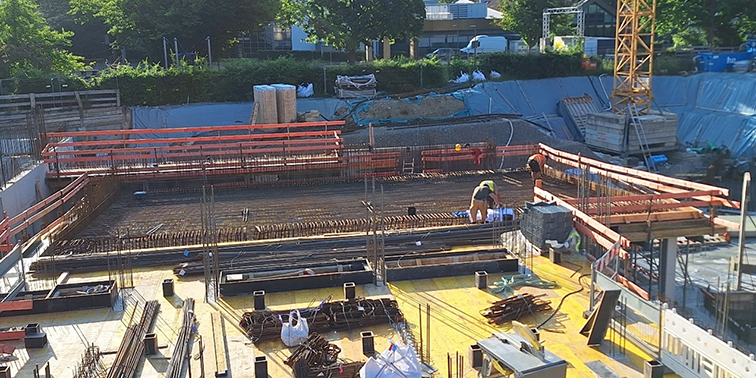

Juni 2025: Schalarbeiten Lehrschwimmbecken
Baustelle Neubau Gartenhallenbad in Leinfelden
Juni 2025: Bewehrungsarbeiten Lehrschwimmbecken
Baustelle Neubau Gartenhallenbad in Leinfelden
Juni 2025: Betonage letzte Teile Bodenplatte
Baustelle Neubau Gartenhallenbad in Leinfelden

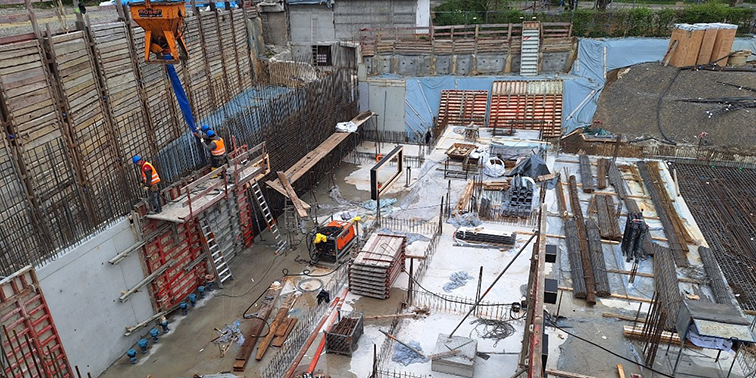

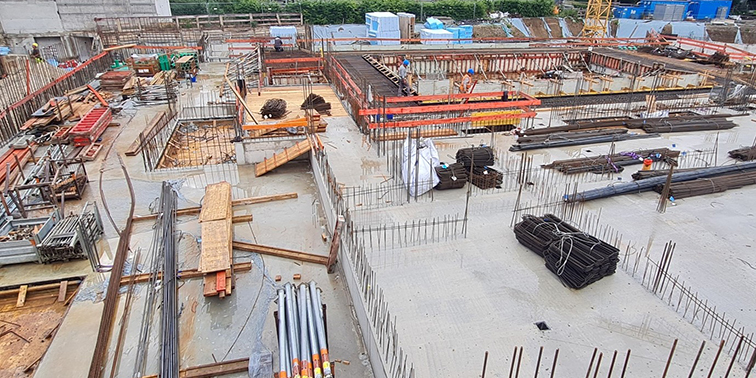

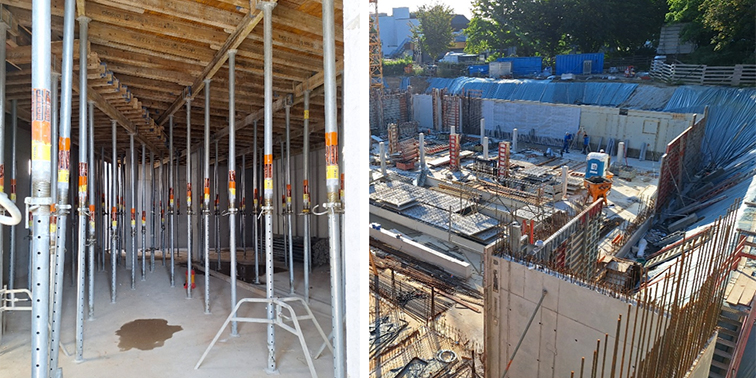

Juli 2025: Bewehrungsarbeiten Decke über UG
Baustelle Neubau Gartenhallenbad in Leinfelden
Juli 2025: Bewehrungsarbeiten Decke über UG
Baustelle Neubau Gartenhallenbad in Leinfelden

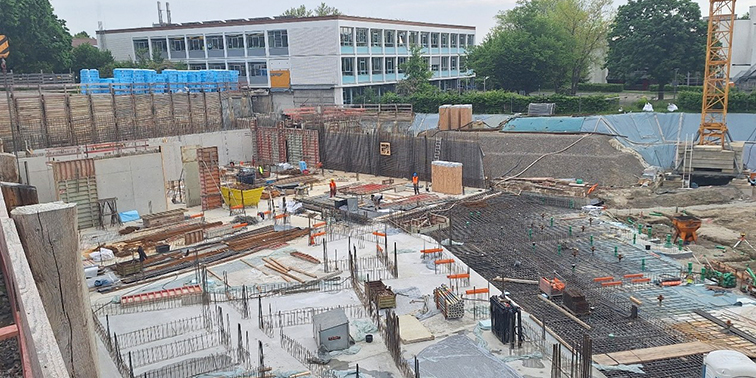

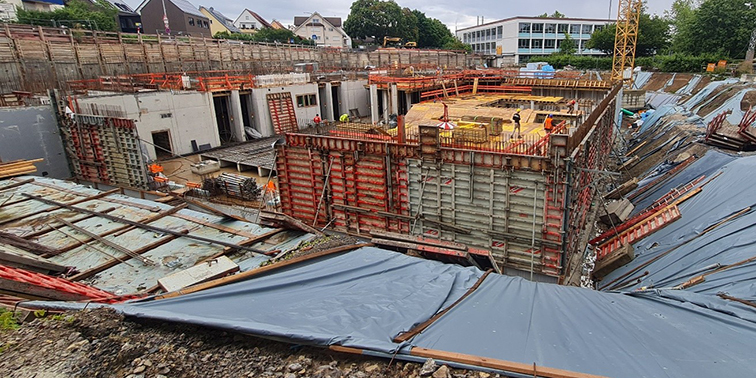

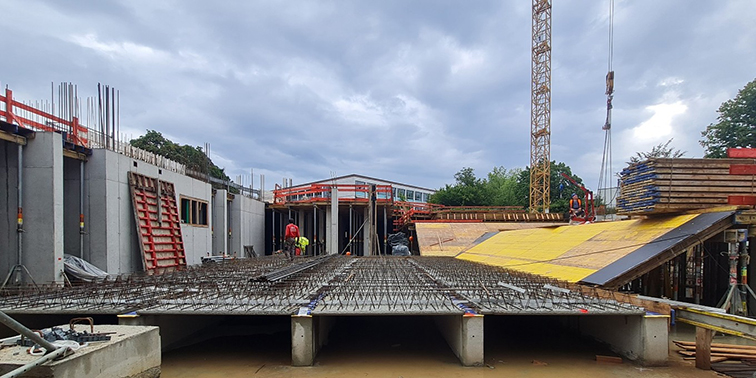

August 2025: Schalung Schwimmerbecken
Baustelle Neubau Gartenhallenbad in Leinfelden
August 2025: Betonierte Decke über UG
Baustelle Neubau Gartenhallenbad in Leinfelden
August 2025: Schalung Schwimmerbecken
Baustelle Neubau Gartenhallenbad in Leinfelden
August 2025: Bewehrungsarbeiten Becken (Springerbereich)

Fotostrecke: Baufortschritt 2024

Baustelle Neubau Gartenhallenbad in Leinfelden

Ende Mai 2024: Grundwasserprobleme | Fotos: Stadt LE
Baustelle Neubau Gartenhallenbad in Leinfelden

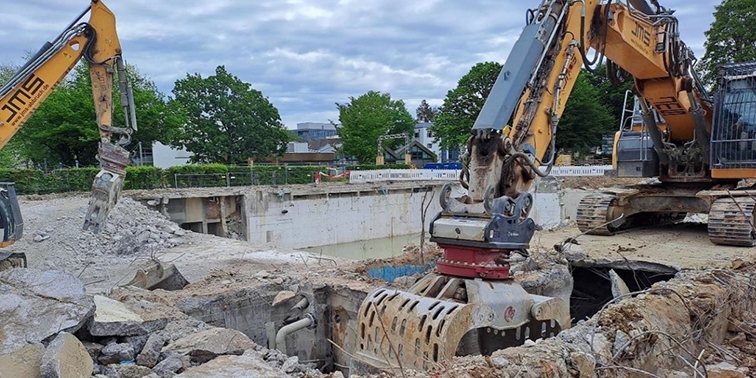

Anfang Juni 2024: Abbruchbeginn Kellerräume
Baustelle Neubau Gartenhallenbad in Leinfelden

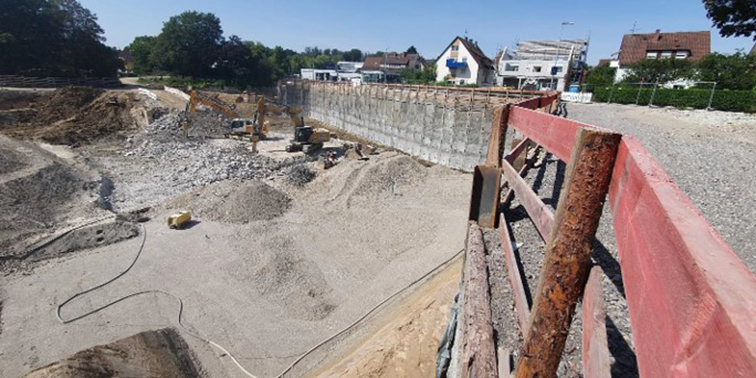

Ende Juli 2024: Beginn Planum (Schotter) Richtung Ludwig-Uhland-Schule
Baustelle Neubau Gartenhallenbad in Leinfelden

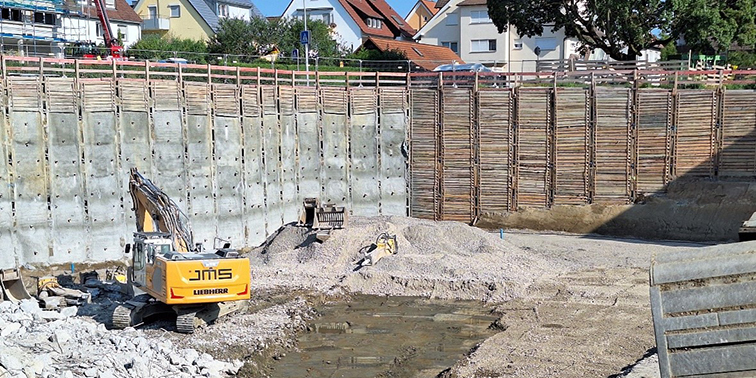

Mitte Juli 2024: Planum zu weich – größere Schotterschicht
Baustelle Neubau Gartenhallenbad in Leinfelden

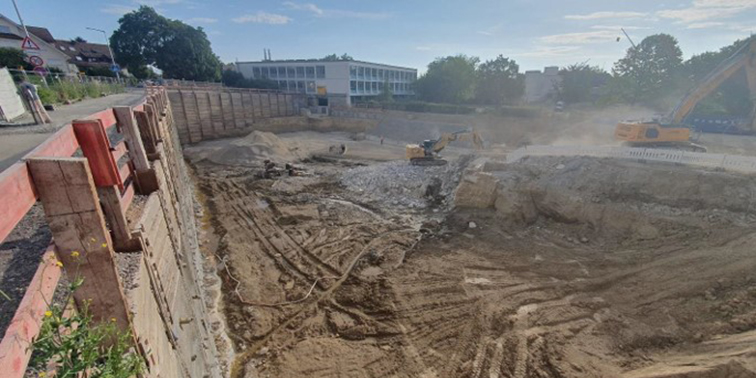

Mitte August 2024: Letzte Rest-Abbrucharbeiten
Baustelle Neubau Gartenhallenbad in Leinfelden

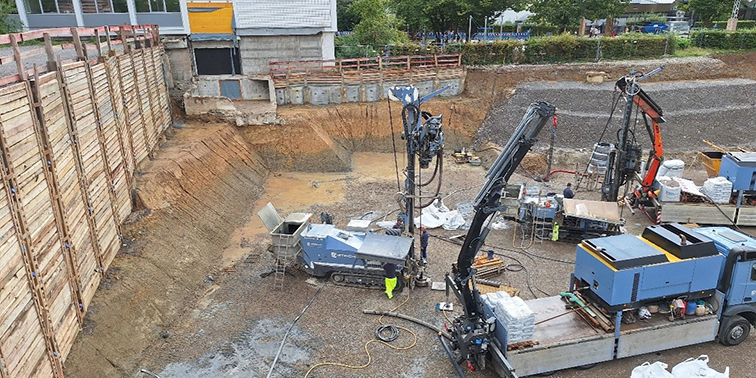

Anfang September 2024: Beginn Geothermie-Bohrungen (durch Stadtwerke LE)
Baustelle Neubau Gartenhallenbad in Leinfelden

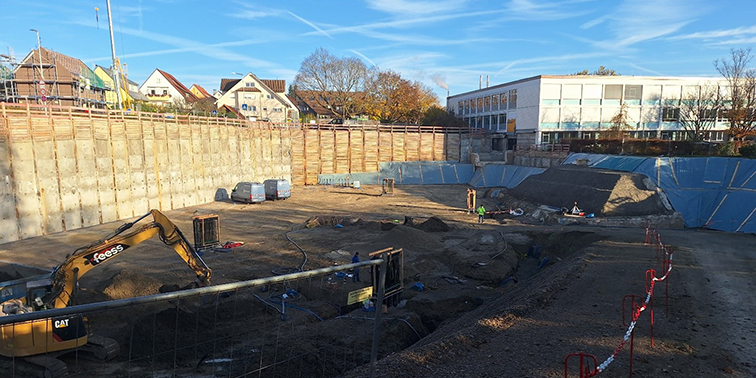

Mitte November 2024: Letzte Rest-Geothermiearbeiten (durch Stadtwerke LE)
Baustelle Neubau Gartenhallenbad in Leinfelden

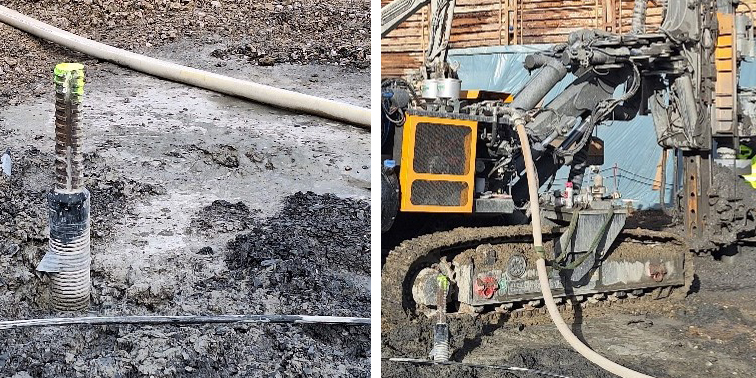

Mitte November 2024: Beginn Rohbauarbeiten (Mikropfähle)

Planunterlagen und Renderings

Um ausreichend Vorfreude auf das neue Gartenhallenbad aufkommen zu lassen, erhalten Sie im Folgenden Planungsunterlagen sowie Außen- und Innenansichten (Renderings und Fotomontagen) des neuen Bades. Es fand ein Wettbewerbsverfahren statt, aus dem das Münchener Büro Leupold Brown Goldbach Architekten (LBGO) als Sieger hervorging. Von LBGO stammen denn auch die Planunterlagen sowie die Renderdings.

Fotostrecke: Renderings des Neubaus

Außenansicht eines Hallenbades
Renderings: LBGO
Außenansicht eines Hallenbades

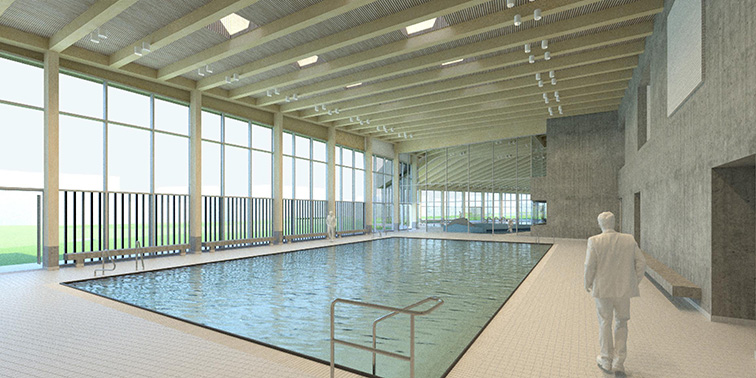

Innenansicht eines Hallenbades
Innenansicht eines Hallenbades
Außenansicht eines Hallenbades
Außenansicht eines Hallenbades

Öffentlichkeitsschwimmen im Schwimmbad Goldäcker während der Bauzeit des neuen Gartenhallenbades

Während der Bauzeit des neuen Bades konnte in Teilen das Schwimmbad Goldäcker in der Leinfelder Straße 101 für die Öffentlichkeit sonntags genutzt werden. Bis auf Weiteres kann das Öffentlichkeitsschwimmen dort ab sofort nicht mehr angeboten werden!
